Vài ngày qua đã mang đến ba tín hiệu quan trọng cho bất kỳ ai đang lập kế hoạch, tài trợ hoặc cung cấp dịch vụ sạc công suất cao. Thứ nhất, hướng dẫn liên bang Hoa Kỳ cho chương trình NEVI đã được ban hành lại dưới dạng bản cuối cùng tạm thời được thiết kế để đơn giản hóa việc triển khai của tiểu bang. Thứ hai, California đã mở một khung thời gian khuyến khích mới trên toàn tiểu bang, có thể chi trả lên đến toàn bộ chi phí lắp đặt của các trạm sạc nhanh DC sẵn sàng xây dựng. Thứ ba, các bản cập nhật dữ liệu từ châu Âu cho thấy mạng lưới tiếp tục mở rộng quy mô sau khi vượt qua mốc một triệu trạm sạc vào năm 2024. Tất cả những điều này hướng đến nửa cuối năm 2025, ưu tiên việc triển khai nhanh hơn và độ tin cậy vận hành cao hơn.
Tại sao tín hiệu liên bang lại quan trọng ở Hoa Kỳ
Hướng dẫn tạm thời cuối cùng của FHWA về NEVI đã có hiệu lực từ ngày 13 tháng 8 năm 2025, đồng thời mời công chúng đóng góp ý kiến. Theo bản tóm tắt của DOT, mục đích là đơn giản hóa các yêu cầu và cho phép các tiểu bang linh hoạt hơn trong việc lập kế hoạch và triển khai dự án. Đối với các nhà phát triển và nhà cung cấp, điều này sẽ giảm bớt sự mơ hồ về thời gian và giúp chuyển đổi các dự án tồn đọng thành các công trình đã được đưa vào hoạt động. Nếu các tiểu bang phản ứng bằng cách đơn giản hóa việc mua sắm và phê duyệt, dự kiến dòng đơn hàng sẽ ổn định hơn vào Quý 4.
California vừa làm cho ROI dễ dàng hơn để ghi chép
Vào ngày 5 tháng 8, Ủy ban Năng lượng California đã mở đơn đăng ký cho Dự án Sạc Nhanh California, với ít nhất 55 triệu đô la Mỹ. Thời hạn này kéo dài từ ngày 5 tháng 8 đến ngày 29 tháng 10 năm 2025, và ưu tiên các dự án sẵn sàng xây dựng—những dự án đã có thiết kế dịch vụ tiện ích cuối cùng và giấy phép đã được cấp. Các ưu đãi có thể chi trả tới 100% chi phí đủ điều kiện, tối đa 55.000 đô la Mỹ cho mỗi cổng đối với công suất 150–274,99 kW và 100.000 đô la Mỹ cho mỗi cổng đối với công suất 275 kW trở lên. Đáng chú ý, các đầu nối J3400 đủ điều kiện, nhưng mỗi địa điểm vẫn phải lắp đặt ít nhất 50% đầu nối CCS. Các chi tiết thiết kế này sẽ ảnh hưởng đến việc kết hợp phần cứng và thông số kỹ thuật của cáp/tay cầm tại địa điểm.
Bản đồ châu Âu tiếp tục được điền đầy—đặc biệt là ở mức công suất cao hơn

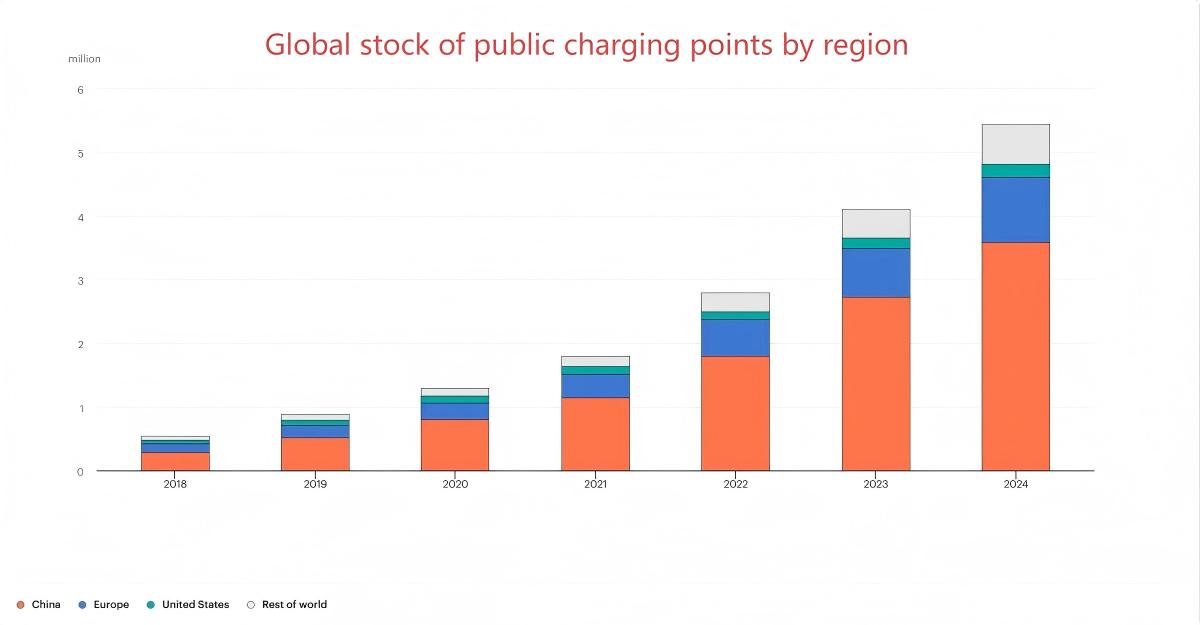

Triển vọng năm 2025 của IEA cho thấy châu Âu đã tăng trưởng hơn 35% so với cùng kỳ năm trước vào năm 2024, vượt mốc một triệu điểm sạc công cộng. Yêu cầu AFIR của EU - các trạm 150 kW mỗi 60 km trên các hành lang lõi vào năm 2025, với mức công suất tối thiểu tăng vào năm 2027 - tiếp tục thúc đẩy việc xây dựng các trạm sạc công suất cao, trong khi bản cập nhật dữ liệu giữa tháng 8 của EAFO xác nhận việc bổ sung đang diễn ra trên khắp các quốc gia thành viên. Đối với các đội xe xuyên biên giới và các tuyến đường cao tốc, điều này đồng nghĩa với việc tính nhất quán hơn về tiêu chuẩn kết nối, mức công suất và trải nghiệm của tài xế - đặt ra yêu cầu cao hơn về thời gian hoạt động và khả năng bảo trì.
Từ việc xây dựng đến duy trì khả năng sẵn sàng
Quy mô không còn là câu chuyện duy nhất. Khi mạng lưới ngày càng dày đặc, điều tạo nên sự khác biệt cho các địa điểm chính là khả năng hoạt động hiệu quả trong điều kiện thời tiết nóng, lạnh, sương muối và cao điểm nghỉ lễ. Ba khía cạnh thực tế cần được quan tâm:
• Hiệu suất nhiệt và tiếp xúc. Dòng điện cao trong thời gian dài sẽ khuếch đại bất kỳ điểm yếu nào về điện trở tiếp xúc và tản nhiệt. Việc lựa chọn tay cầm và cụm cáp giúp duy trì nhiệt độ bề mặt dễ chịu và giảm thiểu tổn thất điện trở dưới tải trọng liên tục sẽ mang lại trải nghiệm người dùng tốt hơn và giảm thiểu các sự cố giảm công suất.
• Bảo vệ chống xâm nhập trong môi trường thực tế. Đánh giá của phòng thí nghiệm rất quan trọng, nhưng các chi tiết cũng quan trọng không kém: hiệu suất khi cắm vào so với khi không cắm, hoạt động dưới vòi phun áp suất cao so với ngâm nước, và cách bao da và nắp bảo vệ chống bụi bẩn và nước giữa các lần sử dụng. Việc kết hợp chiến lược IP phù hợp với phần cứng lưu trữ phù hợp sẽ giúp giảm thiểu tình trạng nhiễm bẩn, nguyên nhân gây ra lỗi sớm.
• Khả năng bảo trì tại hiện trường theo thiết kế. Các bộ phận hao mòn có thể thay thế, thông số mô-men xoắn rõ ràng và bộ công cụ được xác định rõ ràng giúp giảm thời gian sửa chữa trung bình. Việc ghi những kỳ vọng này vào phạm vi hoạt động của nhà máy—cùng với phụ tùng thay thế và SLA phản hồi—giúp bảo vệ thời gian hoạt động trong thời gian cao điểm.
Điều này có ý nghĩa gì đối với hoạt động mua sắm nửa cuối năm 2025
Hoa Kỳ: Dự kiến một số tiểu bang sẽ đẩy nhanh việc ký kết hợp đồng liên quan đến NEVI theo hướng dẫn hợp lý hóa. Phần cứng rút ngắn thời gian lắp đặt và vận hành—giao diện tiện ích sạch, triển khai OCPP mạnh mẽ và quy trình vận hành đã được chứng minh—sẽ giúp các dự án đáp ứng được khung thời gian tài trợ eo hẹp.
California: Quy định về Sạc Nhanh của California tạo ra sức hút mạnh mẽ đối với các trạm sạc DCFC công suất cao, dễ tiếp cận, nơi công trình dân dụng và thiết kế tiện ích đã hoàn thiện. Mức trần chi phí bao phủ 100% cho phép nâng cấp lên các cổng có công suất cao hơn hoặc bổ sung thêm các trạm sạc khi thời gian dừng ngắn. Với các quy định về đầu nối, các trạm sạc có thể sẽ chuẩn hóa CCS với J3400 được lựa chọn để phục vụ các phương tiện mới hơn mà không ảnh hưởng đến điều kiện sử dụng.
Liên minh Châu Âu: Sự kết hợp giữa các mục tiêu AFIR và hơn một triệu trạm sạc đã được lắp đặt đang chuyển hướng sự chú ý từ vị trí xây dựng sang cách cung cấp tốc độ sạc ổn định và giảm thiểu hàng đợi. Việc chỉ định cáp dài hơn, bền hơn cho các hình dạng bãi đỗ xe đa dạng, và lựa chọn tay nắm có khả năng công thái học đã được chứng minh trong điều kiện mưa và lạnh, sẽ quan trọng không kém gì công suất định mức.
Vị trí của Workersbee
Đối với người mua và nhà tích hợp, con đường an toàn nhất là kết hợp mật độ công suất với khả năng chịu lực và bảo trì dễ dàng. Điều đó có nghĩa là DC xử lý và làm mát bằng chất lỏng hoặc các bộ cáp làm mát tự nhiên được thiết kế để giảm nhiệt độ tăng, kiểm soát xâm nhập chặt chẽ ở cả trạng thái đã ghép nối và chưa ghép nối, và thay thế nhanh chóng các linh kiện chịu mài mòn cao. Đó chính xác là những phẩm chất mà Workersbee tập trung vào thiết kế đầu nối và cáp, và chúng hỗ trợ trực tiếp cho quá trình xây dựng dựa trên chính sách đang được tiến hành.
Động lực chính sách đang hỗ trợ đầu tư, các chương trình của nhà nước đang khuyến khích các dự án sẵn sàng xây dựng, và mạng lưới điện của châu Âu tiếp tục mở rộng quy mô với công suất cao hơn. Những địa điểm nào biến những yếu tố thuận lợi đó thành nguồn sạc đáng tin cậy và thoải mái - bằng cách chú trọng đến từng chi tiết về đầu nối, cáp và khả năng bảo trì - sẽ giành chiến thắng trong sáu tháng tới về cả hiệu suất sử dụng và sự hài lòng của khách hàng.
